2021年股份公司大修项目表10.12(气化标段安装招标).xls

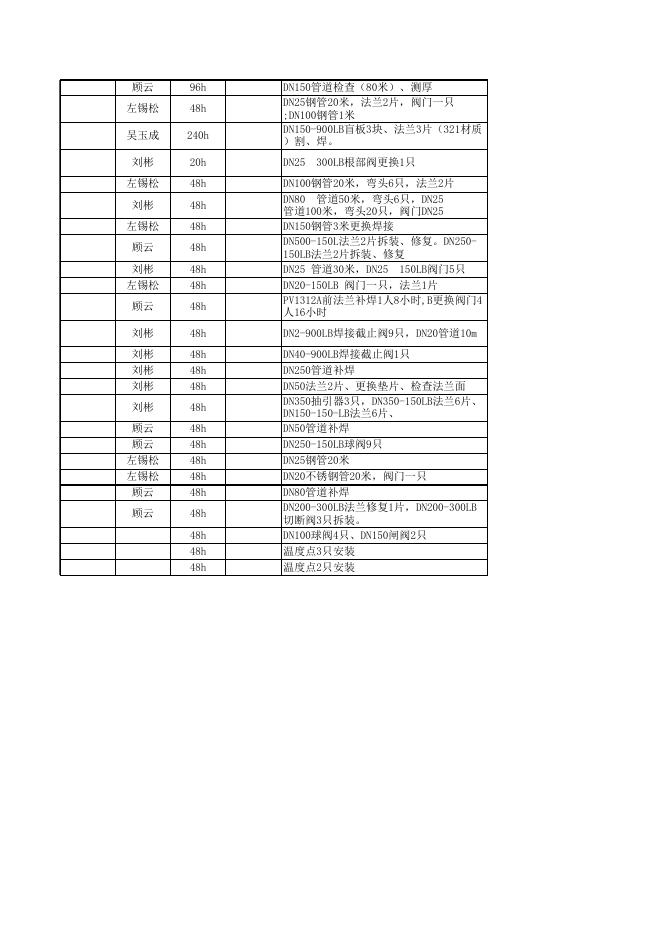

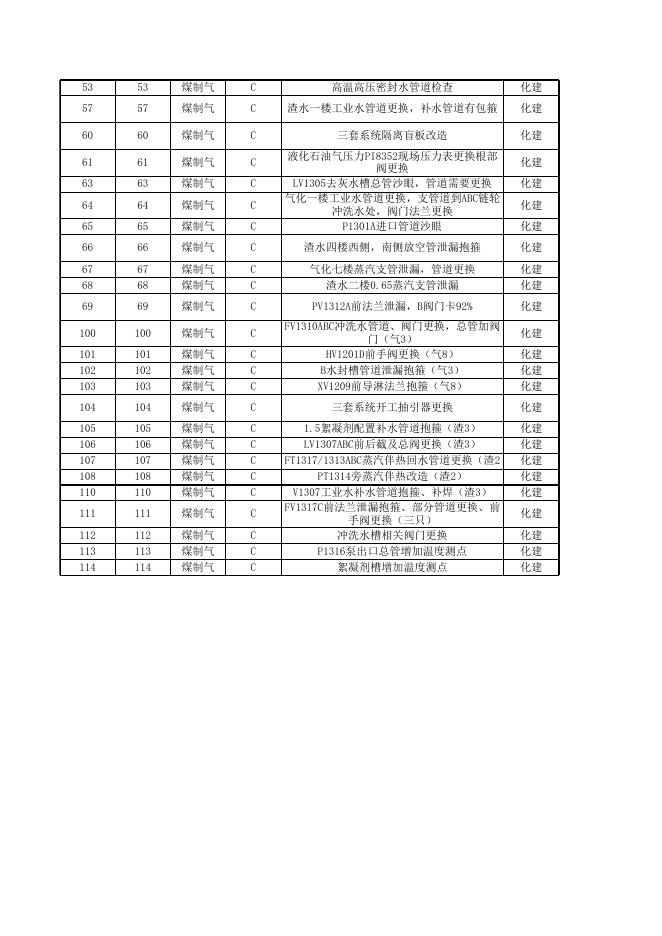

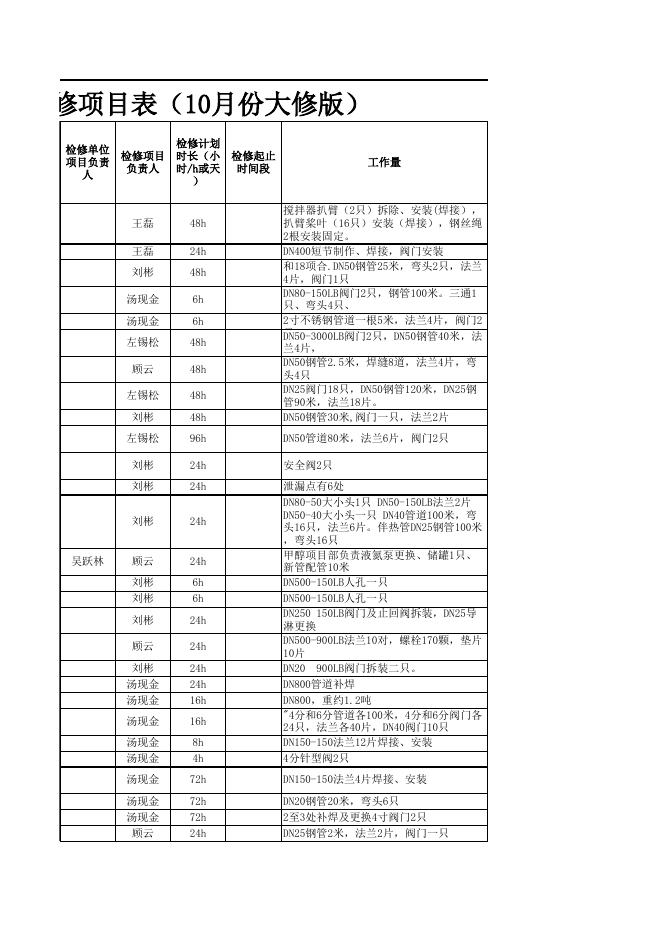

2021年度股份公司西片区装置大修项目表( 总项 目号 项目序号 分厂或装 项目类别 置 1 1 煤制气 A 2 2 煤制气 B 7 7 煤制气 C 8 8 煤制气 C 检修项目名称及内容 沉降槽V1308及沉降槽搅拌器X1308沉降槽搅 拌器检查桨叶更换,检查上拉钢丝绳的紧固 情况并视情况紧固,检查下导叶的使用情况 ,调试 灰水槽增加灰水泵预留口 检修单位 化建 化建 10 10 煤制气 C 15 15 煤制气 C 17 17 煤制气 C 19 19 煤制气 C 25 25 煤制气 C 27 27 煤制气 C 28 28 煤制气 C 气化三套系统1.1MP机封水总`管道更换,视情 况更换 二级滚筒筛S1102C大盖加装冲洗管及相关冲 洗水管道阀门改造 二级滚筒筛S1102ABC冲洗口改造及相关阀门 更换 三套系统1.5MPa密封水总阀及部分支路管道 ,总管道更换 液氮气化高压氮气蒸汽加热器氮气进出口管 道直连 渣水一楼循环水给取样器换热的进出水管道 更换 气化框架仪表空气进界区总管更换 渣水框架低温高压密封水管道更换(E1305出 口管),总管增加阀门 液化石油气管道安全阀、蒸发器安全阀校验 、更换 气化框架一楼、二楼循环水泄漏点处理 29 29 煤制气 C 气化框架液化石油气管道更换(DN80-DN40) 30 30 煤制气 C 液氮泵AB泵更换、液氮储槽更换、新槽配管 31 31 煤制气 C 烧嘴冷切水槽人孔拆装 事故烧嘴冷切水罐人孔拆装 甲醇项目 部/化建 化建 化建 32 32 煤制气 C 事故烧嘴冷切水切断阀、止回阀检查 化建 33 33 煤制气 C 36 37 39 36 37 39 煤制气 煤制气 煤制气 C C C AB系统合成气大闸阀后法兰螺栓更换(顶推 螺母) PV1105、1108调节阀维修 磨机进料管补焊 B磨机进料衬套拆装 43 43 煤制气 C 新增低压煤浆泵公用工程碰头 化建 44 45 44 45 煤制气 煤制气 C C 化建 化建 48 48 煤制气 C 50 51 52 50 51 52 煤制气 煤制气 煤制气 C C C 真空泵进口管改造加短接 现场一压缩空气变形需修正或更换 p1302出口管道改造,加装短接方便清理( 150法兰4片) P1302机封水水管断,需重新配管 老造气108,208部分消防管消防栓需补焊及更 换 B合成气去火炬管线氮气管道泄漏、更换 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 53 53 煤制气 C 高温高压密封水管道检查 化建 57 57 煤制气 C 渣水一楼工业水管道更换,补水管道有包箍 化建 60 60 煤制气 C 三套系统隔离盲板改造 化建 61 61 煤制气 C 63 63 煤制气 C 64 64 煤制气 C 65 65 煤制气 C 液化石油气压力PI8352现场压力表更换根部 阀更换 LV1305去灰水槽总管沙眼,管道需要更换 气化一楼工业水管道更换,支管道到ABC链轮 冲洗水处,阀门法兰更换 P1301A进口管道沙眼 66 66 煤制气 C 渣水四楼西侧,南侧放空管泄漏抱箍 化建 67 68 67 68 煤制气 煤制气 C C 气化七楼蒸汽支管泄漏,管道更换 渣水二楼0.65蒸汽支管泄漏 化建 化建 69 69 煤制气 C PV1312A前法兰泄漏,B阀门卡92% 化建 100 100 煤制气 C 101 102 103 101 102 103 煤制气 煤制气 煤制气 C C C FV1310ABC冲洗水管道、阀门更换,总管加阀 门(气3) HV1201D前手阀更换(气8) B水封槽管道泄漏抱箍(气3) XV1209前导淋法兰抱箍(气8) 104 104 煤制气 C 三套系统开工抽引器更换 化建 105 106 107 108 110 105 106 107 108 110 煤制气 煤制气 煤制气 煤制气 煤制气 C C C C C 化建 化建 化建 化建 化建 111 111 煤制气 C 112 113 114 112 113 114 煤制气 煤制气 煤制气 C C C 1.5絮凝剂配置补水管道抱箍(渣3) LV1307ABC前后截及总阀更换(渣3) FT1317/1313ABC蒸汽伴热回水管道更换(渣2 ) PT1314旁蒸汽伴热改造(渣2) V1307工业水补水管道抱箍、补焊(渣3) FV1317C前法兰泄漏抱箍、部分管道更换、前 手阀更换(三只) 冲洗水槽相关阀门更换 P1316泵出口总管增加温度测点 絮凝剂槽增加温度测点 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 化建 置大修项目表(10月份大修版) 检修计划 检修单位 检修项目 时长(小 检修起止 项目负责 负责人 时/h或天 时间段 人 ) 吴跃林 工作量 王磊 48h 王磊 24h 刘彬 48h 汤现金 6h 汤现金 6h 左锡松 48h 顾云 48h 左锡松 48h 刘彬 48h 搅拌器扒臂(2只)拆除、安装(焊接), 扒臂桨叶(16只)安装(焊接),钢丝绳 2根安装固定。 DN400短节制作、焊接,阀门安装 和18项合.DN50钢管25米,弯头2只,法兰 4片,阀门1只 DN80-150LB阀门2只,钢管100米。三通1 只、弯头4只、 2寸不锈钢管道一根5米,法兰4片,阀门2 只 DN50-3000LB阀门2只,DN50钢管40米,法 兰4片, DN50钢管2.5米,焊缝8道,法兰4片,弯 头4只 DN25阀门18只,DN50钢管120米,DN25钢 管90米,法兰18片。 DN50钢管30米,阀门一只,法兰2片 左锡松 96h DN50管道80米,法兰6片,阀门2只 刘彬 24h 安全阀2只 刘彬 24h 刘彬 24h 顾云 24h 刘彬 刘彬 6h 6h 刘彬 24h 顾云 24h 刘彬 汤现金 汤现金 24h 24h 16h 汤现金 16h 汤现金 汤现金 8h 4h 泄漏点有6处 DN80-50大小头1只 DN50-150LB法兰2片 DN50-40大小头一只 DN40管道100米,弯 头16只,法兰6片。伴热管DN25钢管100米 ,弯头16只 甲醇项目部负责液氮泵更换、储罐1只、 新管配管10米 DN500-150LB人孔一只 DN500-150LB人孔一只 DN250 150LB阀门及止回阀拆装,DN25导 淋更换 DN500-900LB法兰10对,螺栓170颗,垫片 10片 DN20 900LB阀门拆装二只。 DN800管道补焊 DN800,重约1.2吨 "4分和6分管道各100米,4分和6分阀门各 24只,法兰各40片,DN40阀门10只 DN150-150法兰12片焊接、安装 4分针型阀2只 汤现金 72h DN150-150法兰4片焊接、安装 汤现金 汤现金 顾云 72h 72h 24h DN20钢管20米,弯头6只 2至3处补焊及更换4寸阀门2只 DN25钢管2米,法兰2片,阀门一只 顾云 96h 左锡松 48h 吴玉成 240h 刘彬 20h DN25 左锡松 48h 刘彬 48h 左锡松 48h DN100钢管20米,弯头6只,法兰2片 DN80 管道50米,弯头6只,DN25 管道100米,弯头20只,阀门DN25 150LB10只 DN150钢管3米更换焊接 顾云 48h 刘彬 左锡松 48h 48h 顾云 48h 刘彬 48h DN2-900LB焊接截止阀9只,DN20管道10m 刘彬 刘彬 刘彬 48h 48h 48h 刘彬 48h 顾云 顾云 左锡松 左锡松 顾云 48h 48h 48h 48h 48h 顾云 48h DN40-900LB焊接截止阀1只 DN250管道补焊 DN50法兰2片、更换垫片、检查法兰面 DN350抽引器3只,DN350-150LB法兰6片、 DN150-150-LB法兰6片、 DN50管道补焊 DN250-150LB球阀9只 DN25钢管20米 DN20不锈钢管20米,阀门一只 DN80管道补焊 DN200-300LB法兰修复1片,DN200-300LB 切断阀3只拆装。 DN100球阀4只、DN150闸阀2只 温度点3只安装 温度点2只安装 48h 48h 48h DN150管道检查(80米)、测厚 DN25钢管20米,法兰2片,阀门一只 ;DN100钢管1米 DN150-900LB盲板3块、法兰3片(321材质 )割、焊。 300LB根部阀更换1只 DN500-150L法兰2片拆装、修复。DN250150LB法兰2片拆装、修复 DN25 管道30米,DN25 150LB阀门5只 DN20-150LB 阀门一只,法兰1片 PV1312A前法兰补焊1人8小时,B更换阀门4 人16小时

2021年股份公司大修项目表10.12(气化标段安装招标).xls
