乐清市西山水库建设工程质量监督计划.docx

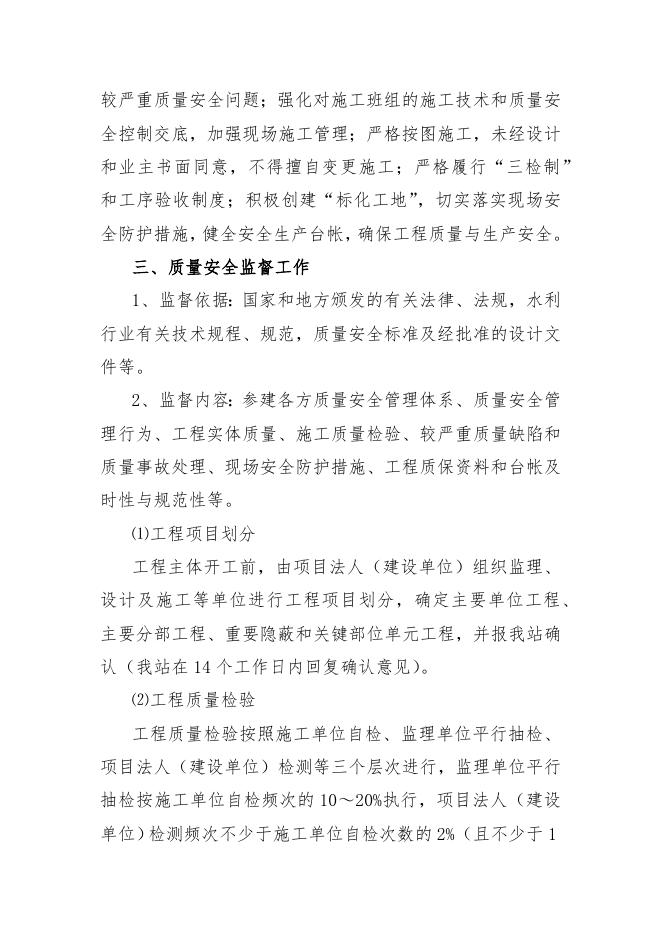

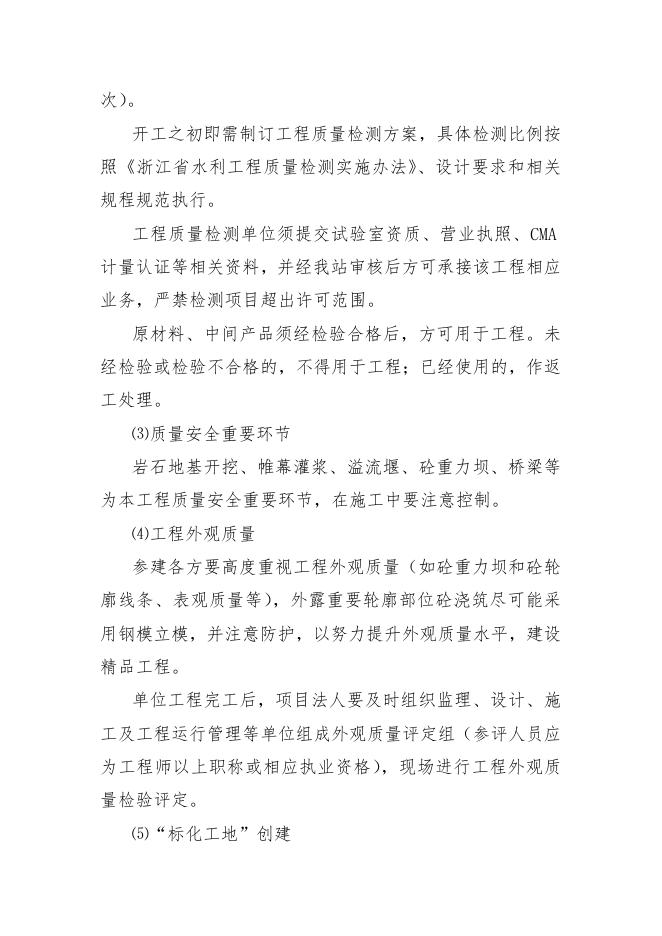

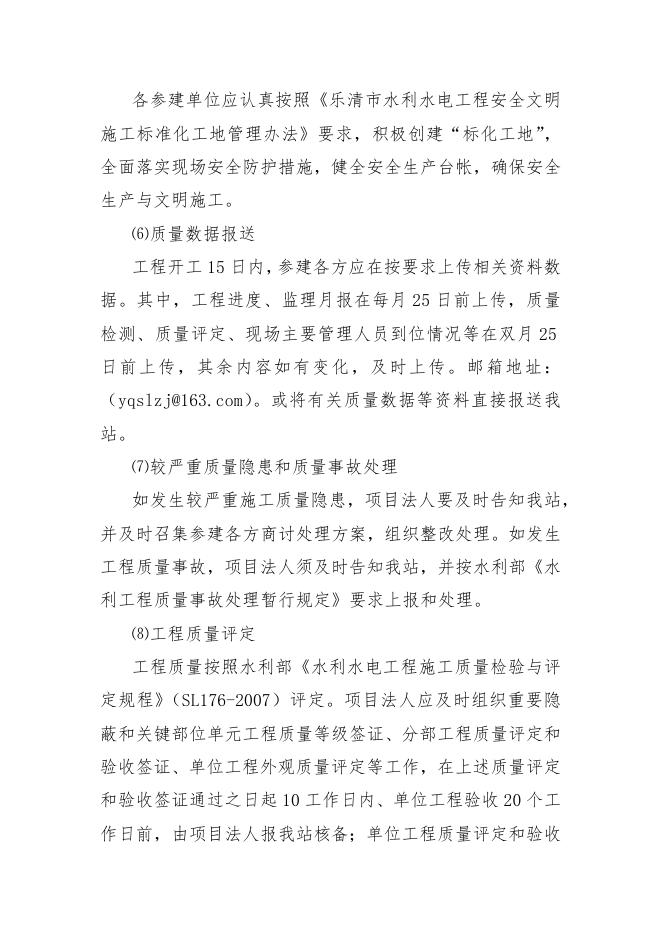

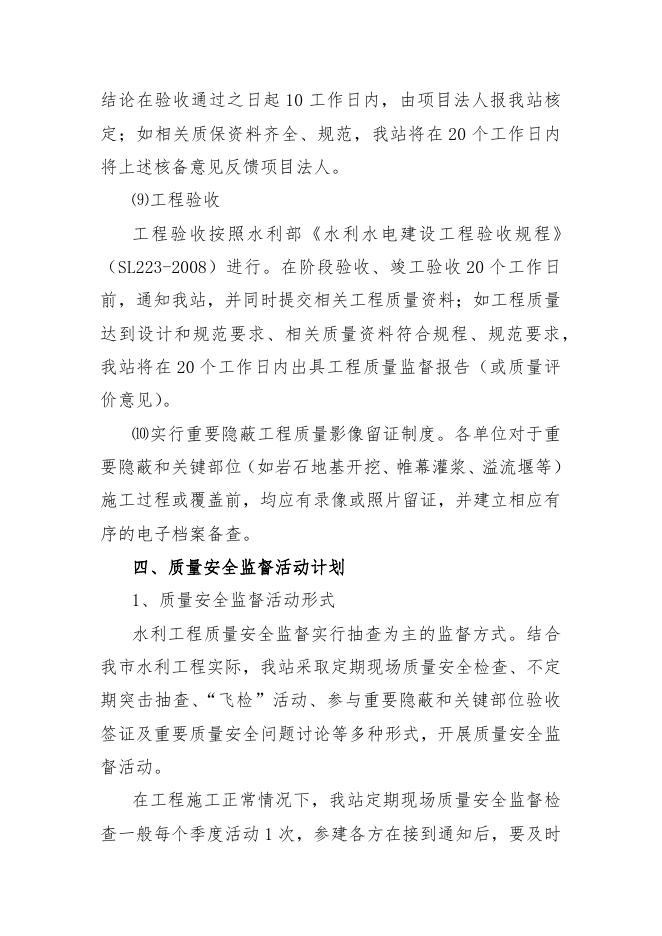

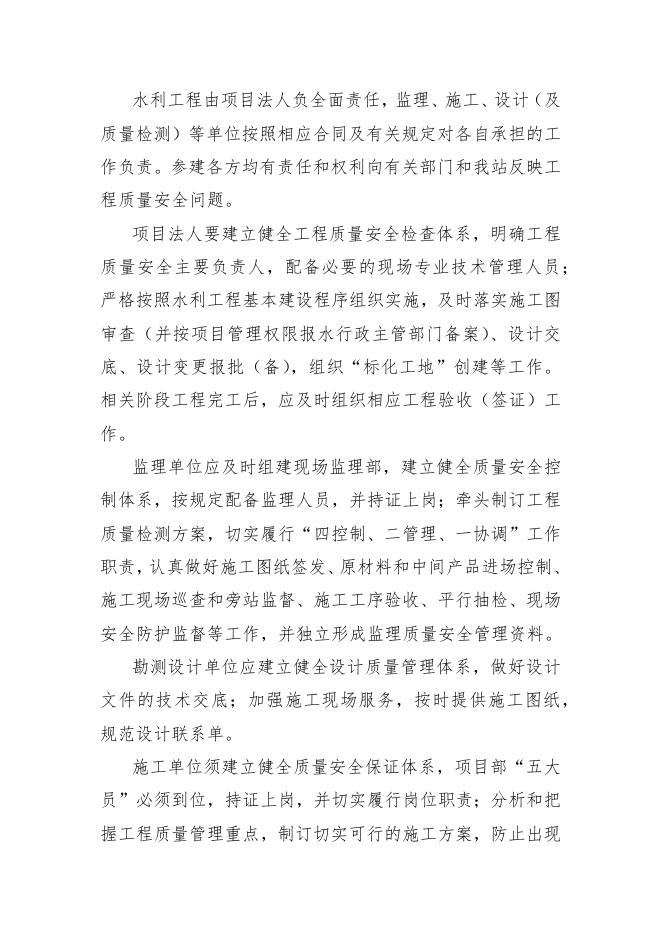

乐清市西山水库建设工程质量监督计划 一、工程概况 1、建设地点 乐清市西山水库建设工程位于乐清市乐成街道林场村。 2、工程建设规模及主要指标 本工程枢纽建筑物主要由砼重力坝(含泄水、放水建筑 物)、左岸坝头截水墙、左岸坝头挡墙、右岸坝头挡墙及管 理房组成。 本工程为小(2)型水库,Ⅴ等工程,主要建筑物级别为 4 级建筑物。设计洪水标准为 50 年一遇,校核洪水标准为 300 年一遇,消能防冲标准为 20 年一遇。正常蓄水位 76.57m, 正常库容为 14.60 万 m3,死水位 68.27m,死库容 1.05 万 m3, 调节库容 13.55m3,校核洪水位 79.54m,总库容为 23.71 万 m3 。 该 项 目 概 算 总 投 资 为 1478.31 万 元 , 合 同 造 价 为 1085.0191 万元,合同工期为 12 个月。 3、参建各方 项目法人:乐清市水电建设投资集团有限公司 设计单位:杭州水利水电勘测设计院有限公司 监理单位:浙江广川工程项目管理有限公司 施工单位:娄底市娄星水利水电建设有限责任公司 二、质量安全管理体系 水利工程实行项目法人负责、监理单位控制、勘测设计 与施工单位保证、 质监机构监督相结合的质量安全管理体系。 水利工程由项目法人负全面责任,监理、施工、设计(及 质量检测)等单位按照相应合同及有关规定对各自承担的工 作负责。参建各方均有责任和权利向有关部门和我站反映工 程质量安全问题。 项目法人要建立健全工程质量安全检查体系,明确工程 质量安全主要负责人,配备必要的现场专业技术管理人员; 严格按照水利工程基本建设程序组织实施,及时落实施工图 审查(并按项目管理权限报水行政主管部门备案)、设计交 底、设计变更报批(备),组织“标化工地”创建等工作。 相关阶段工程完工后,应及时组织相应工程验收(签证)工 作。 监理单位应及时组建现场监理部,建立健全质量安全控 制体系,按规定配备监理人员,并持证上岗;牵头制订工程 质量检测方案,切实履行“四控制、二管理、一协调”工作 职责,认真做好施工图纸签发、原材料和中间产品进场控制、 施工现场巡查和旁站监督、施工工序验收、平行抽检、现场 安全防护监督等工作,并独立形成监理质量安全管理资料。 勘测设计单位应建立健全设计质量管理体系,做好设计 文件的技术交底;加强施工现场服务,按时提供施工图纸, 规范设计联系单。 施工单位须建立健全质量安全保证体系,项目部“五大 员”必须到位,持证上岗,并切实履行岗位职责;分析和把 握工程质量管理重点,制订切实可行的施工方案,防止出现 较严重质量安全问题;强化对施工班组的施工技术和质量安 全控制交底,加强现场施工管理;严格按图施工,未经设计 和业主书面同意,不得擅自变更施工;严格履行“三检制” 和工序验收制度;积极创建“标化工地”,切实落实现场安 全防护措施,健全安全生产台帐,确保工程质量与生产安全。 三、质量安全监督工作 1、监督依据:国家和地方颁发的有关法律、法规,水利 行业有关技术规程、规范,质量安全标准及经批准的设计文 件等。 2、监督内容:参建各方质量安全管理体系、质量安全管 理行为、工程实体质量、施工质量检验、较严重质量缺陷和 质量事故处理、现场安全防护措施、工程质保资料和台帐及 时性与规范性等。 ⑴工程项目划分 工程主体开工前,由项目法人(建设单位)组织监理、 设计及施工等单位进行工程项目划分,确定主要单位工程、 主要分部工程、重要隐蔽和关键部位单元工程,并报我站确 认(我站在 14 个工作日内回复确认意见)。 ⑵工程质量检验 工程质量检验按照施工单位自检、监理单位平行抽检、 项目法人(建设单位)检测等三个层次进行,监理单位平行 抽检按施工单位自检频次的 10~20%执行,项目法人(建设 单位)检测频次不少于施工单位自检次数的 2%(且不少于 1 次)。 开工之初即需制订工程质量检测方案,具体检测比例按 照《浙江省水利工程质量检测实施办法》、设计要求和相关 规程规范执行。 工程质量检测单位须提交试验室资质、营业执照、CMA 计量认证等相关资料,并经我站审核后方可承接该工程相应 业务,严禁检测项目超出许可范围。 原材料、中间产品须经检验合格后,方可用于工程。未 经检验或检验不合格的,不得用于工程;已经使用的,作返 工处理。 ⑶质量安全重要环节 岩石地基开挖、帷幕灌浆、溢流堰、砼重力坝、桥梁等 为本工程质量安全重要环节,在施工中要注意控制。 ⑷工程外观质量 参建各方要高度重视工程外观质量(如砼重力坝和砼轮 廓线条、表观质量等),外露重要轮廓部位砼浇筑尽可能采 用钢模立模,并注意防护,以努力提升外观质量水平,建设 精品工程。 单位工程完工后,项目法人要及时组织监理、设计、施 工及工程运行管理等单位组成外观质量评定组(参评人员应 为工程师以上职称或相应执业资格),现场进行工程外观质 量检验评定。 ⑸“标化工地”创建 各参建单位应认真按照《乐清市水利水电工程安全文明 施工标准化工地管理办法》要求,积极创建“标化工地”, 全面落实现场安全防护措施,健全安全生产台帐,确保安全 生产与文明施工。 ⑹质量数据报送 工程开工 15 日内,参建各方应在按要求上传相关资料数 据。其中,工程进度、监理月报在每月 25 日前上传,质量 检测、质量评定、现场主要管理人员到位情况等在双月 25 日前上传,其余内容如有变化,及时上传。邮箱地址: (yqslzj@163.com)。或将有关质量数据等资料直接报送我 站。 ⑺较严重质量隐患和质量事故处理 如发生较严重施工质量隐患,项目法人要及时告知我站, 并及时召集参建各方商讨处理方案,组织整改处理。如发生 工程质量事故,项目法人须及时告知我站,并按水利部《水 利工程质量事故处理暂行规定》要求上报和处理。 ⑻工程质量评定 工程质量按照水利部《水利水电工程施工质量检验与评 定规程》(SL176-2007)评定。项目法人应及时组织重要隐 蔽和关键部位单元工程质量等级签证、分部工程质量评定和 验收签证、单位工程外观质量评定等工作,在上述质量评定 和验收签证通过之日起 10 工作日内、单位工程验收 20 个工 作日前,由项目法人报我站核备;单位工程质量评定和验收 结论在验收通过之日起 10 工作日内,由项目法人报我站核 定;如相关质保资料齐全、规范,我站将在 20 个工作日内 将上述核备意见反馈项目法人。 ⑼工程验收 工程验收按照水利部《水利水电建设工程验收规程》 (SL223-2008)进行。在阶段验收、竣工验收 20 个工作日 前,通知我站,并同时提交相关工程质量资料;如工程质量 达到设计和规范要求、相关质量资料符合规程、规范要求, 我站将在 20 个工作日内出具工程质量监督报告(或质量评 价意见)。 ⑽实行重要隐蔽工程质量影像留证制度。各单位对于重 要隐蔽和关键部位(如岩石地基开挖、帷幕灌浆、溢流堰等) 施工过程或覆盖前,均应有录像或照片留证,并建立相应有 序的电子档案备查。 四、质量安全监督活动计划 1、质量安全监督活动形式 水利工程质量安全监督实行抽查为主的监督方式。结合 我市水利工程实际,我站采取定期现场质量安全检查、不定 期突击抽查、“飞检”活动、参与重要隐蔽和关键部位验收 签证及重要质量安全问题讨论等多种形式,开展质量安全监 督活动。 在工程施工正常情况下,我站定期现场质量安全监督检 查一般每个季度活动 1 次,参建各方在接到通知后,要及时 分别准备和提交相关书面材料(含有关质量数据统计汇总 表),施工、监理单位要准备相应工程质量安全资料备查, 参建各方现场主要管理人员应参加质量安全监督活动。 2、质量安全监督到位计划 为了加强工程质量安全监督,促进工程验收等相关工作 正常开展,请在下述工程时间节点,提前通知我站,以便我 站掌握情况,或安排质监人员到位。 ⑴施工图设计交底。 ⑵重要部位开始施工或重要施工阶段。 如岩石地基开挖、帷幕灌浆、溢流堰、砼重力坝、桥梁 等施工项目开始施工时,要求及时告知,以利于我站掌握情 况和安排质量监督活动。 ⑶主要工程技术问题会议。 ⑷重要隐蔽或关键部位验收签证。 重要隐蔽或关键部位工程验收签证,要求提前 1 周通知, 我站将考虑是否安排质监人员参加。 ⑸发生质量安全事故或有关质量安全的重要问题。 要求在 24 小时内告知,以便我站及时掌握情况或到场检 查。 ⑹工程质量试验、质量检测。 ⑺较大以上设计变更。 ⑻工程临时停工、复工 工程临时停工 1 个月以上,应通知质监项目负责人;超 过 3 个月,要求将工程停工、复工时间,书面通知我站。 ⑼主要分部工程验收。 ⑽工程阶段验收。 ⑾单位工程验收。 ⑿竣工验收及其自查工作。 五、质量安全监督项目组 根据水利工程质量安全监督管理有关规定,特建立乐清 市西山水库建设工程质量安全监督项目组,具体负责该工程 质量安全监督工作,项目组组长:赵宏;组员:王宏进、赵 越丕、刘晓远。联系电话:62561935。

相关文章
